ENSAYO PRESIOMÉTRICO (III): CURVA Y PARÁMETROS

El ensayo presiométrico —o PMT, por sus siglas en inglés Pressuremeter Test— es una de las técnicas in situ más versátiles para caracterizar la respuesta de suelos y rocas. El Eurocódigo 7 (EN 1997-2) lo define como una prueba destinada a medir la deformación radial de un macizo mediante la expansión controlada de una sonda cilíndrica presurizada. A continuación se revisa la curva presiométrica, los parámetros que se obtienen de ella y los aspectos importantes para garantizar la calidad del ensayo

Curva presiométrica corregida

Tras aplicar las correcciones por cambio de volumen o por desplazamiento radial, los valores de presión (σ) y deformación radial (ε) se representan en ejes cartesianos. La curva presiométrica corregida es la base para determinar los parámetros de resistencia y deformación del terreno.

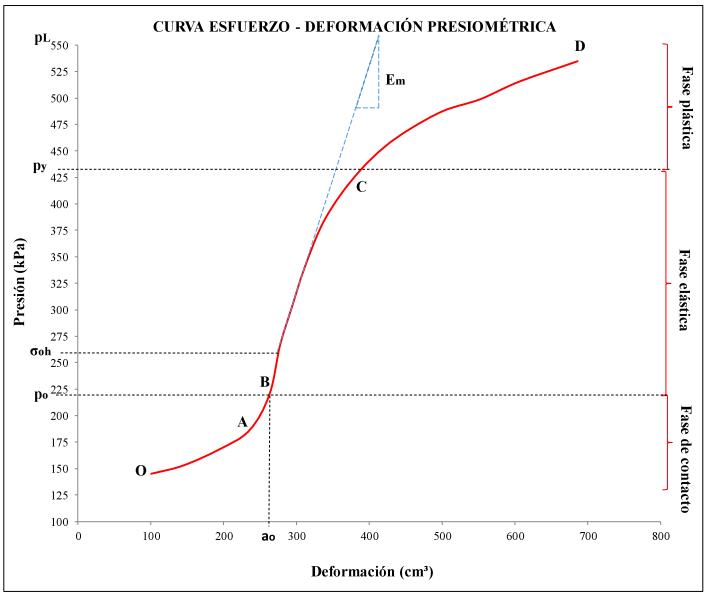

Una curva típica presenta forma de “S” y se divide en cuatro tramos (figura idealizada):

TramoDescripciónSignificado geotécnico
OA – Expansión inicialSe infla la membrana hasta hacer contacto con las paredes del sondeo.Ajuste de holguras y asiento inicial del equipo.
AB – Zona reblandecidaSe deforma el talud cilíndrico creado por la perforación.Comportamiento de la capa alterada durante la perforación.
BC – Fase elásticaRespuesta casi lineal: pendiente ≈ módulo elástico in situ.Cálculo del módulo presiométrico Ep (≈ Módulo de Young).
CD – Fase plástica y fluenciaSe supera el rango elástico; el terreno entra en plasticidad.Obtención de la presión de fluencia Pf y extrapolación de la presión límite Pl.

Mediciones fundamentales en el ensayo:

Cada inserción de la sonda proporciona cuatro lecturas independientes:

  1. Presión inicial (P₀)
    Corresponde a la tensión horizontal total σₕ₀ del macizo (utilizada para estimar K₀).
  2. Región elástica (BC)
    Su pendiente se interpreta como módulo presiométrico corregido (Epmt), un módulo de deformación tangente para pequeños incrementos de carga.
  3. Región plástica
    • Arcillas y limos (drenaje impedido): se deduce la resistencia al corte no drenada Cu.
    • Arenas (drenaje permitido): se determina el ángulo de rozamiento efectivo ϕ′ mediante correlaciones empíricas (Ménard, Fahey & Randolph, etc.).
  4. Presión límite (Pl)
    Presión teórica a la que el volumen de la sonda se duplica. Se emplea, junto con Ep, en fórmulas de capacidad portante y asientos

¿Qué aspecto tiene un parte de un ensayo presiométrico?

Cortesía de Javi Sanz, TPF Ingeniería

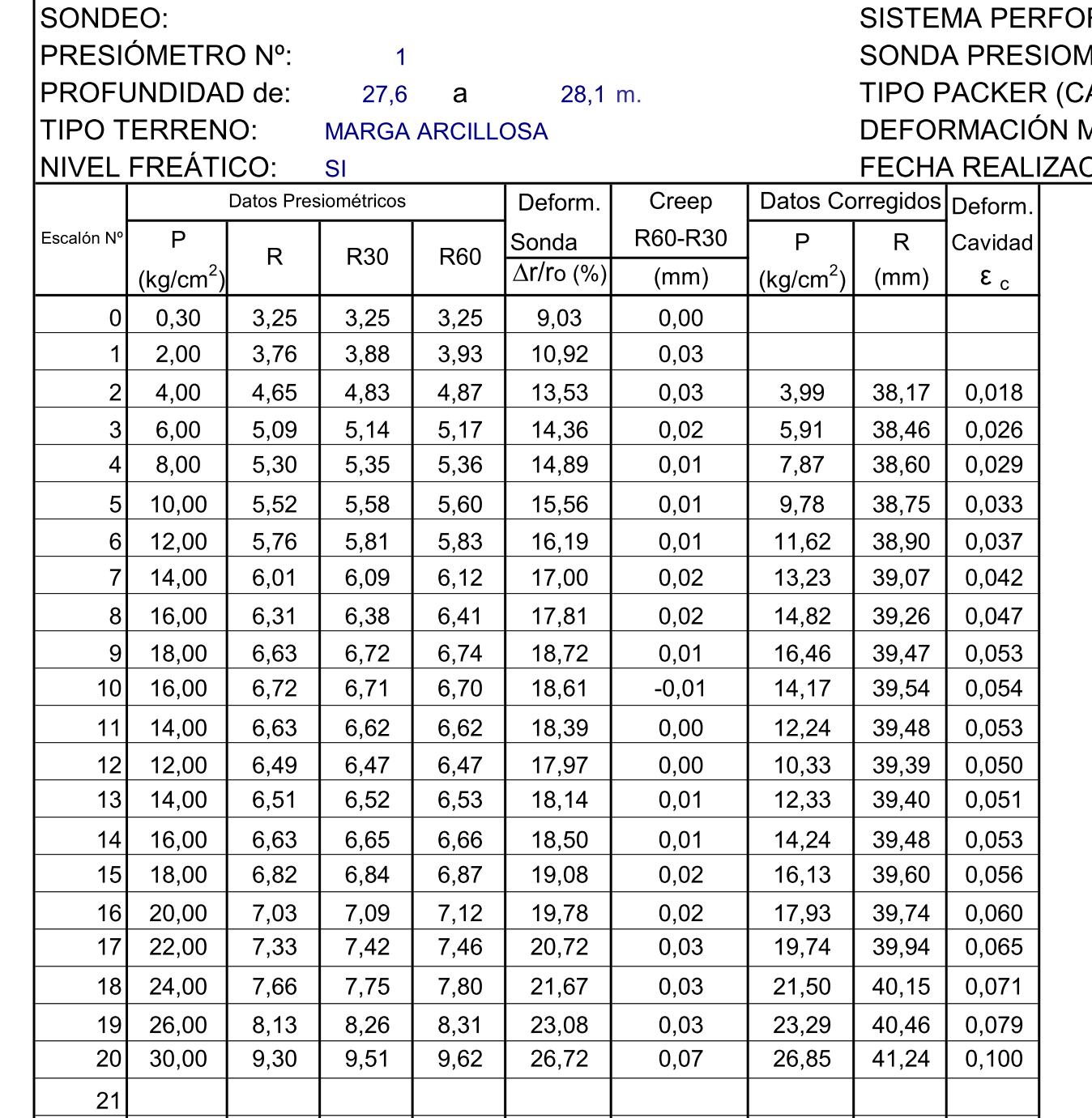

Hay una parte de toma de datos:

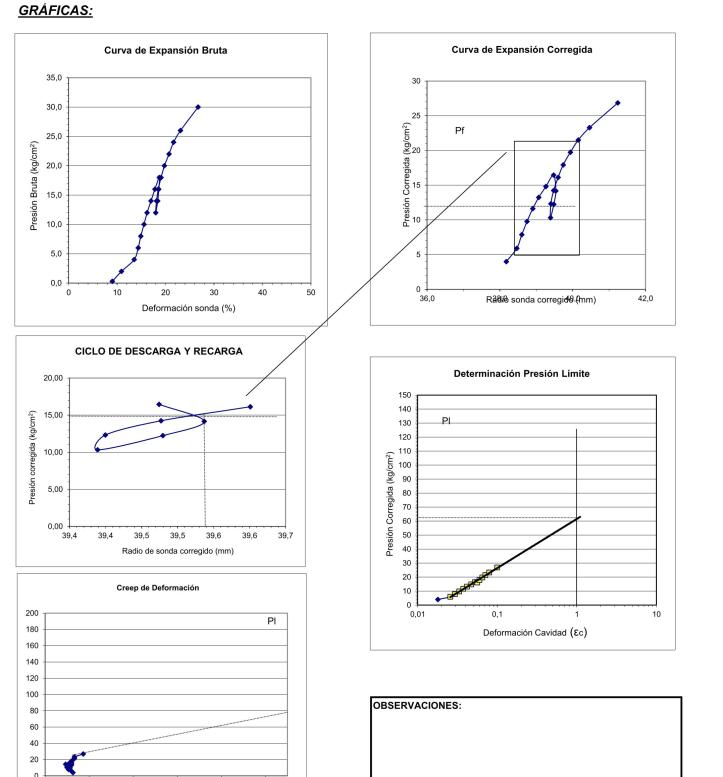

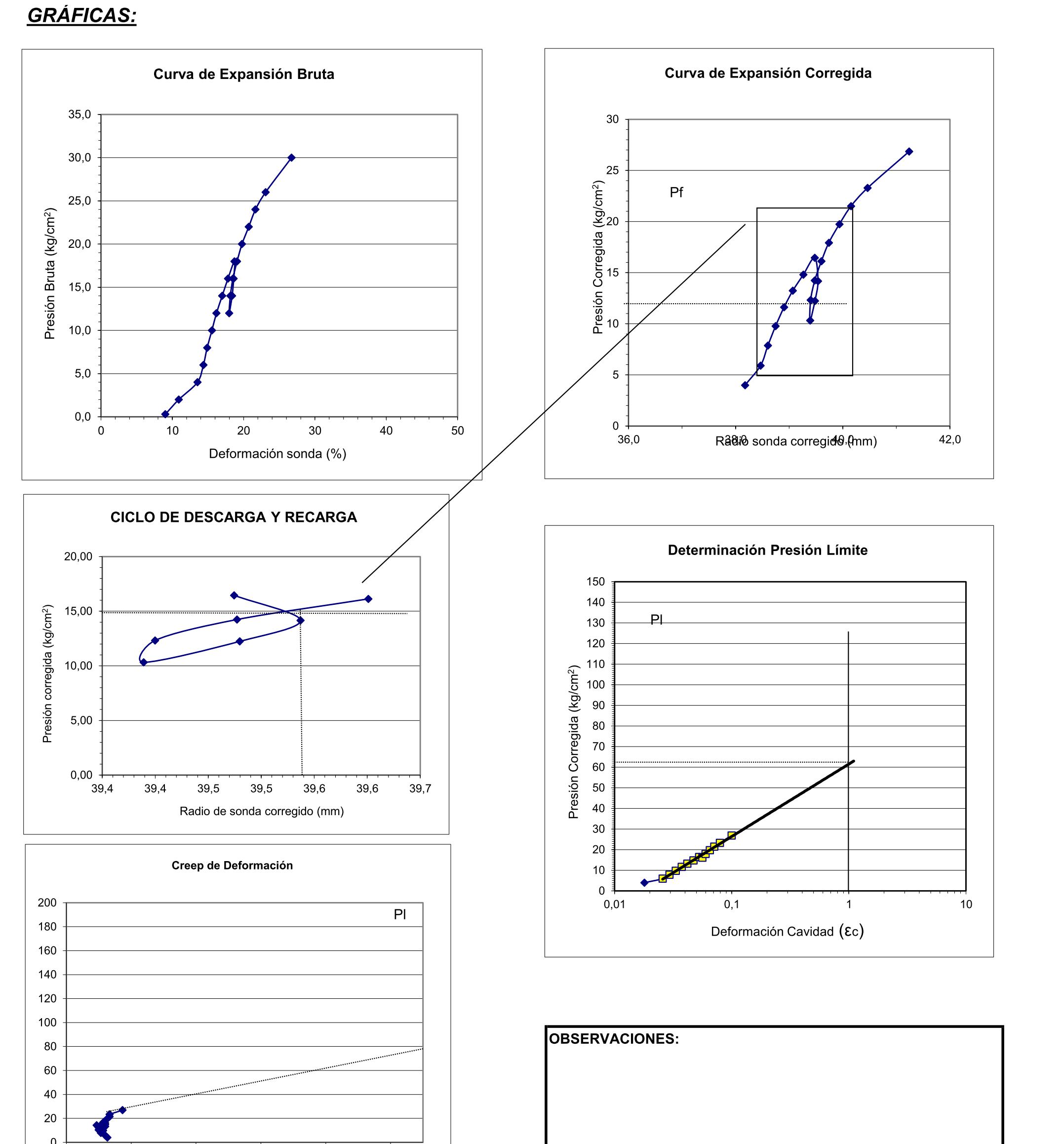

Las curvas en bruto y corregida:

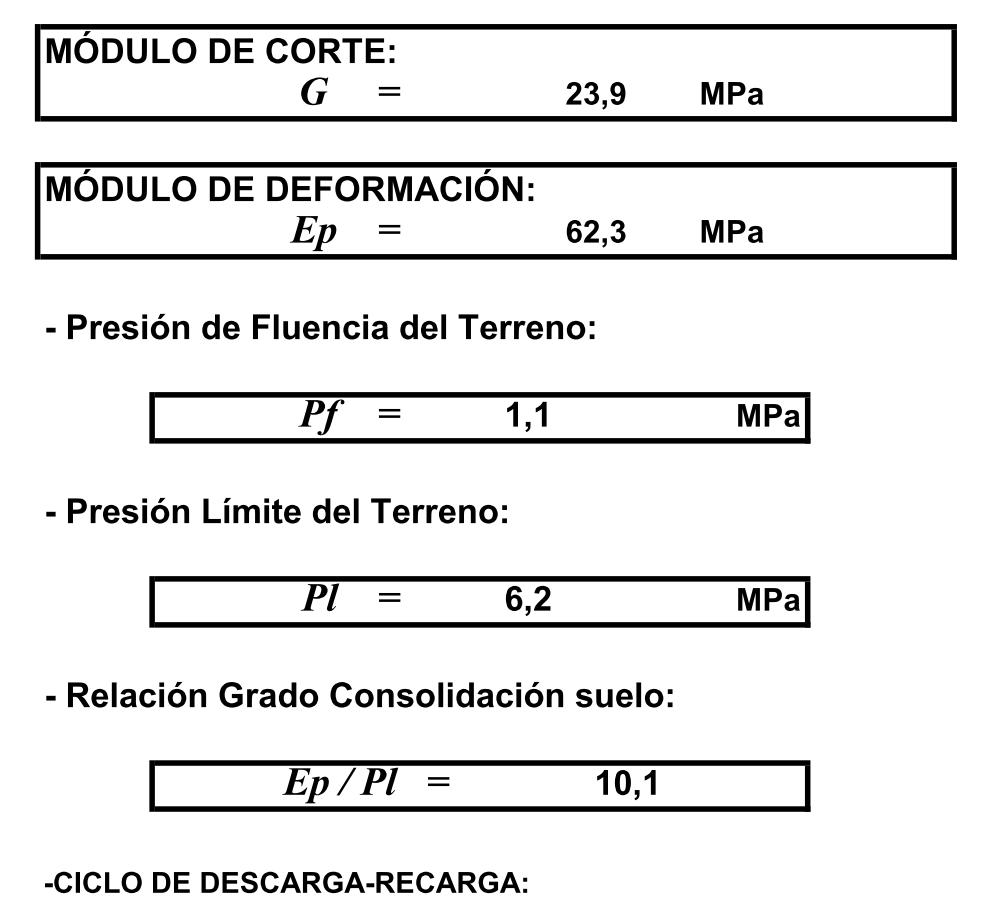

y los resultados:

¿Qué parámetros se pueden obtener de este ensayo?

Derivados de la curva tenemos los siguientes:

Módulo presiométrico: Em o Ep, función de la pendiente en BC.

Presión de fluencia: Pf, intersección de la prolongación elástica con la curva real.

Presión límite: Pl, extrapolada por la tangente plástica.

A partir de modelos teóricos (Ménard, Gibson & Anderson, Houlsby, etc.) y ajustes empíricos, se pueden evaluar:

ParámetroSímboloAplicación principal
Módulo de corteG = Ep/2(1 + ν)Dinámica del suelo, deformaciones laterales.
Resistencia no drenadaCuEstabilidad de taludes en arcillas.
Ángulo de rozamiento internoϕ′Diseño de cimentaciones en arenas.
Ángulo de dilatanciaψCálculo de asentamientos post-pico.
Tensión horizontal efectivaσ′ₕ₀Relajación de presiones y empujes.
Coeficiente de empuje en reposoK₀Cálculo de pantallas y tablestacas.
Coeficiente de consolidación horizontal¹ChDiseño de precargas y drenes.

¹ Medible únicamente con presiómetros equipados con transductores de volumen y control de drenaje.

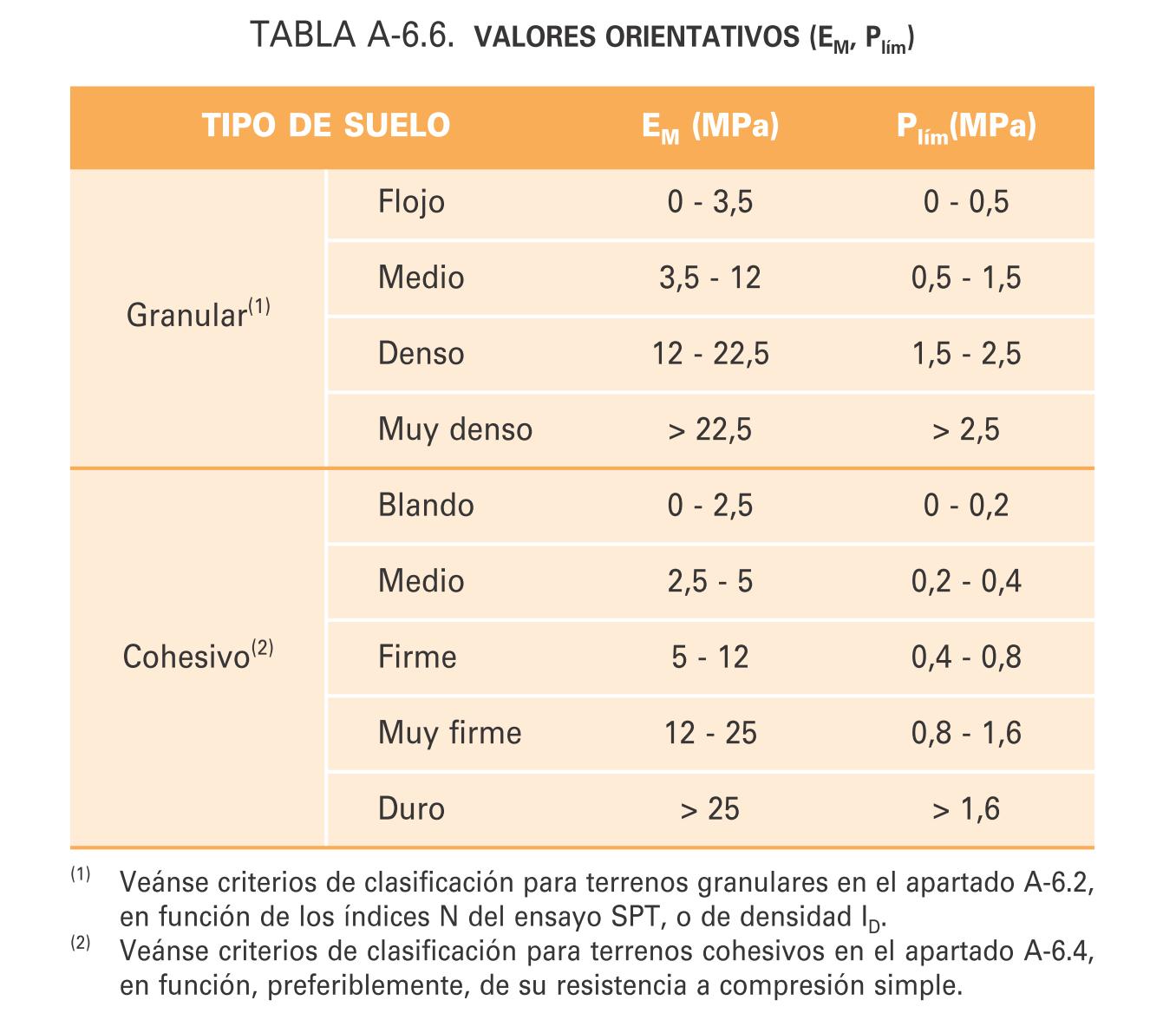

En la literatura tenemos orientación sobre los valores típicos de Em y Pl en diferentes suelos y rocas ( Cuidado con las correlaciones que las carga el diablo):

Guía de Micropilotes del Ministerio de Fomento (2005)

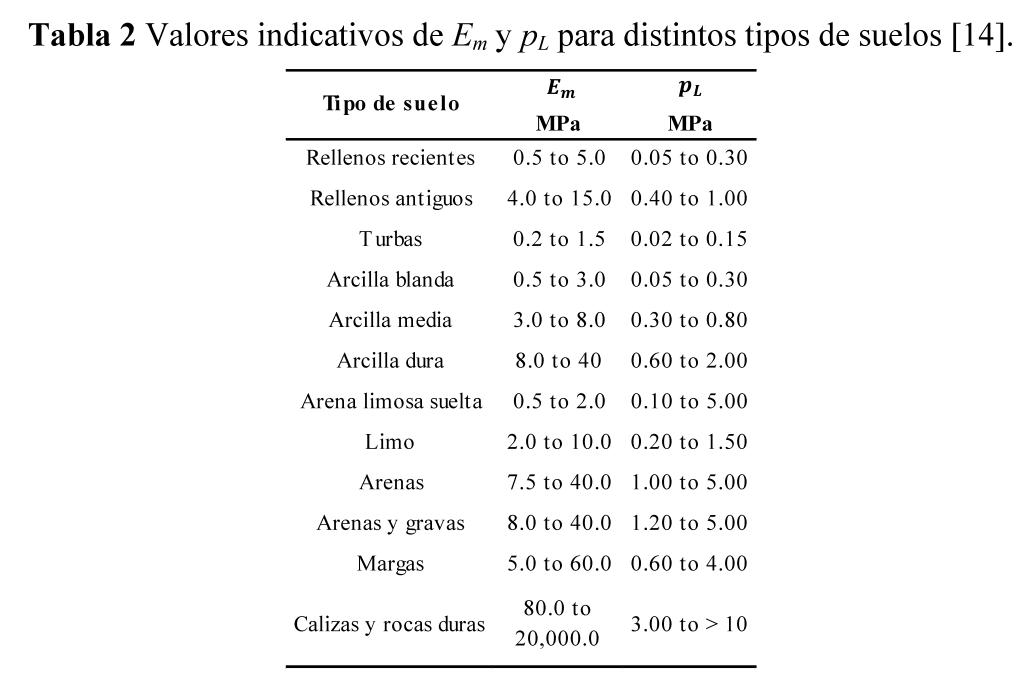

De SALGADO  y RIVERA CONSTANTINO

Factores críticos para la calidad del ensayo

Devincenzi & Pérez (Jornada Técnica sobre el Ensayo Presiométrico, Barcelona 2009) subrayan que la fiabilidad de los resultados depende de:

  1. Selección del tipo de presiómetro (auto-perforante vs. de pozo, monocelda vs. tricelda).
  2. Calidad del sondeo: perforación estable, diámetro correcto, mínima perturbación.
  3. Control de las condiciones del ensayo: velocidad de inflado, pasos de presión, registro continuo y correcciones de temperatura y rigidez del aparato.
  4. Definición clara de objetivos: parámetros deseados y nivel de seguridad requerido en el proyecto.

Una práctica habitual es realizar al menos tres ensayos representativos por estrato y complementar los resultados con otros métodos in situ (CPTu, SPT) o ensayos de laboratorio para calibrar correlaciones locales

El ensayo presiométrico, correctamente ejecutado e interpretado, aporta un conjunto de parámetros de resistencia y deformabilidad in situ que son difíciles de obtener por otros medios. Su combinación con correlaciones locales y controles de calidad rigurosos refuerza la confiabilidad de los modelos geotécnicos y permite optimizar el diseño de cimentaciones, contenciones y obras subterráneas.
